Decisões go/no‑go defensáveis com 3–6 critérios e checklist

September 3, 2026
Decisões go/no‑go defensáveis com 3–6 critérios e checklist

Critérios go no go são pontos de decisão formais que transformam incerteza em decisões defensáveis: avança‑se apenas se os critérios acordados forem cumpridos, com um resultado intermédio de Conditional Go quando falta apenas evidência específica, ou para‑se quando os critérios não são satisfeitos. Servem para proteger orçamento e reputação, e só funcionam quando há governação clara por detrás do scorecard.


Em resumo:

  • Os critérios de avaliação devem ser objetivos, bem definidos e atribuídos a pesos antes de analisar os resultados, para evitar disputas posteriores.
  • Avaliar sistematicamente cinco dimensões — alinhamento estratégico, viabilidade técnica, aceitação do mercado, oportunidade de mercado e desempenho financeiro — aumenta as hipóteses de sucesso.
  • Uma matriz de decisão com três a seis critérios e pesos previamente definidos é suficiente para evitar análise excessiva e facilitar decisões claras.
  • Um gate go/no‑go bem conduzido envolve preparação antecipada, envio de evidências concretas e registo formal, reduzindo decisões impulsivas ou reversíveis sem fundamentação.
  • A disciplina de definir critérios, pesos e regras antes de ver os resultados é mais importante do que a própria matriz ou a sofisticação do método de avaliação.

Índice

O que é uma decisão go/no‑go e por que importa para gestores

Uma decisão go/no‑go é um ponto de controlo formal, colocado num momento específico do ciclo de um projeto, onde um grupo de decisores avalia evidência e decide se o trabalho continua, muda de rumo ou termina. Aparece tipicamente no fim de uma fase de conceito, antes de um investimento maior, ou antes de escalar um piloto para produção.

O objetivo não é burocratizar. É evitar que projetos avancem por inércia, porque ninguém teve autoridade ou coragem para os parar a tempo. Um gate bem desenhado cria um momento onde parar deixa de ser visto como fracasso e passa a ser visto como boa gestão.

As consequências operacionais de cada resultado são bem diferentes:

  • Go: liberta recursos, define o próximo orçamento e fixa o próximo gate no calendário.
  • Conditional Go: mantém o projeto ativo, mas exige uma condição específica cumprida num prazo definido, sem o qual reverte automaticamente para Stop.
  • Stop: encerra formalmente o investimento, com registo das razões para aprendizagem futura e para justificar a decisão perante financiadores ou direção.

As cinco dimensões essenciais de avaliação

Um estudo sobre 77 produtos inovadores identificou que as equipas mais bem‑sucedidas avaliam sistematicamente cinco dimensões ao longo do ciclo de desenvolvimento, não apenas uma métrica financeira isolada.

  • Alinhamento estratégico: o projeto serve a estratégia atual da organização ou é uma distração interessante?
  • Viabilidade técnica: existe caminho técnico credível, com riscos conhecidos e mitigáveis?
  • Aceitação do cliente ou mercado: há evidência real de que alguém quer isto, além de intuição interna?
  • Oportunidade de mercado: a dimensão do problema justifica o investimento previsto?
  • Desempenho financeiro: o retorno esperado compensa o custo e o risco assumido?

Cada dimensão pede um tipo de evidência diferente. Alinhamento estratégico verifica‑se com um documento de prioridades assinado pela direção. Viabilidade técnica pede um protótipo, teste de laboratório ou relatório de risco de engenharia. Aceitação de mercado exige entrevistas com clientes reais ou dados de pré‑venda, não apenas opiniões da equipa.

O mesmo estudo mostra algo que muitas equipas ignoram: a dimensão financeira ganha peso progressivamente à medida que o projeto avança nas fases. No conceito inicial, alinhamento estratégico e viabilidade técnica pesam mais. Perto do lançamento, o desempenho financeiro passa a dominar a decisão, porque o custo de recuar torna‑se mais alto.

Como transformar critérios em itens avaliáveis: pesos e número ideal

Um critério só é útil se puder ser avaliado sem ambiguidade. "O mercado parece promissor" não é um critério, é uma opinião.

  1. Escreve cada critério como uma afirmação verificável. Sempre que possível, binariza: cumpriu ou não cumpriu o limiar definido. Um limiar concreto elimina discussões subjetivas na sala.
  2. Atribui pesos antes de pontuar, nunca depois. Os dois métodos mais usados são a distribuição de 100 pontos entre todos os critérios, ou uma escala simples de 1 a 5 por critério, multiplicada por um fator de importância.
  3. Limita a matriz a 3 a 6 critérios. Especialistas em priorização apontam este intervalo como o ponto de equilíbrio entre rigor e clareza, evitando o que chamam analysis paralysis quando as equipas tentam avaliar demasiadas variáveis ao mesmo tempo.

Definir os pesos por consenso, antes de conhecer os resultados de cada opção, reduz significativamente disputas posteriores, porque ninguém pode ajustar o peso de um critério só porque não gostou do resultado.

Dica profissional: Se a tua matriz tem mais de seis critérios, provavelmente estás a misturar critérios de decisão com métricas de acompanhamento operacional. Separa os dois documentos.

Matriz de decisão e sistema de pontuação: exemplo prático

Um critério binário funciona bem para condições de "tudo ou nada", como aprovação regulatória obrigatória. Uma matriz ponderada funciona melhor quando há trade‑offs genuínos entre opções, nenhuma claramente superior em tudo.

Imagina três critérios com pesos definidos: viabilidade técnica (peso 40), aceitação de mercado (peso 35) e desempenho financeiro (peso 25). Cada critério é pontuado de 1 a 5 pela evidência apresentada. Se um projeto obtém 4 em viabilidade técnica, 3 em aceitação de mercado e 5 em desempenho financeiro, o cálculo é:

  • Viabilidade técnica: 4 × 40 = 160
  • Aceitação de mercado: 3 × 35 = 105
  • Desempenho financeiro: 5 × 25 = 125
  • Pontuação total: 390 em 500 possíveis (78%)

Um limiar de aprovação típico fica em um intervalo previamente definido que representa o nível mínimo aceitável para aprovação. Este processo de seis etapas (objetivo, alternativas, critérios, pesos, pontuação e cálculo) é descrito em detalhe por guias práticos de matriz de decisão, que relatam também ganhos de confiança nas equipas quando os critérios ficam explícitos em vez de implícitos.

Quando dois resultados ficam muito próximos, a resposta certa não é desempatar por intuição. Identifica que critério específico gerou a diferença e pede evidência adicional apenas nesse ponto antes de decidir.

Procedimento para solicitar provas adicionais num desempate

Como conduzir uma sessão go/no‑go passo a passo

Um gate go/no‑go bem conduzido segue uma sequência previsível, com trabalho de preparação que começa muito antes da reunião em si.

  1. Duas semanas antes: os decisores reúnem‑se sem a equipa do projeto para confirmar ou ajustar os critérios e pesos que vão usar.
  2. Cinco dias úteis antes: envia‑se o pacote de evidência completo aos decisores, cobrindo cada critério com dados concretos.
  3. Quarenta e oito horas antes: confirma‑se leitura do pacote por parte de cada decisor, evitando surpresas na sala.
  4. Durante a sessão: a equipa apresenta a evidência num bloco de tempo fixo, responde a perguntas, e depois sai da sala para a deliberação privada dos decisores.
  5. No final: regista‑se formalmente o resultado num Phase Gate Decision Record assinado, com prazo definido para comunicação à equipa.

Este formato, descrito num guia operacional de phase gate, reduz drasticamente decisões que são revertidas semanas depois por pressão informal.

ElementoPrazo típicoResponsável
Definição de critérios2 semanas antesComité decisório
Envio do evidence package5 dias úteis antesEquipa do projeto
Confirmação de leituradois dias antesDecisores
Registo da decisãoNo final da sessãoFacilitador

Checklist prática para preparar o teu gate

Antes de marcar a reunião, confirma estes pontos mínimos:

  • Os critérios e pesos estão escritos e assinados pelos decisores, não apenas discutidos verbalmente.
  • O pacote de evidência cobre todas as dimensões acordadas, sem lacunas óbvias.
  • O limiar mínimo de aprovação está definido em número, por exemplo 75% da pontuação máxima.
  • Qualquer condição de Conditional Go está escrita em formato SMART, com prazo de conversão explícito.
  • O registo de decisão inclui data, participantes, pontuação final e assinatura de quem decidiu.

Uma condição vaga como "melhorar a tração de mercado" não serve. "Confirmar 20 novos utilizadores pagantes até dia 30 de junho" serve, porque é verificável sem margem para interpretação.

Governança: quem decide e como evitar decisões frágeis

A qualidade de um gate depende menos do formulário e mais de quem está na sala. O comité decisório deve ser composto por pessoas com autoridade real para dizer não, e idealmente inclui um facilitador neutro que não tem interesse pessoal no resultado.

  • A equipa do projeto apresenta evidência, mas não participa na deliberação final. É a forma mais eficaz de evitar aquilo a que se chama "soft green light", quando a proximidade emocional com o trabalho distorce o julgamento.
  • Uma Conditional Go só é válida com condição SMART e prazo rígido de conversão. Sem prazo, o projeto transforma‑se num "projeto zombie" que nunca é nem aprovado nem cancelado.
  • A decisão comunica‑se por escrito, num prazo curto e definido, a toda a equipa, evitando versões diferentes da mesma história a circular informalmente.

Dica profissional: Se um Conditional Go já foi renovado duas vezes sem cumprir a condição original, trata isso como um Stop disfarçado e fecha o processo.

Erros comuns e boas práticas para decisões mais robustas

Os erros mais frequentes repetem‑se entre indústrias: matrizes com dez ou mais critérios que ninguém consegue avaliar com rigor, critérios subjetivos como "parece promissor", e decisores que avaliam sem ter recebido o pacote de evidência com antecedência.

  • Define critérios e pesos antes da revisão, nunca durante ou depois de ver os resultados.
  • Exige o pacote de evidência com prazo mínimo de entrega, e recusa avaliar sem ele.
  • Remove a equipa do projeto da sala durante a deliberação final.
  • Faz uma verificação de sanidade: se o resultado parecer contraintuitivo, revê pressupostos e pontuações antes de comunicar a decisão como definitiva.

Aplicação dos critérios em investigação clínica e triagem

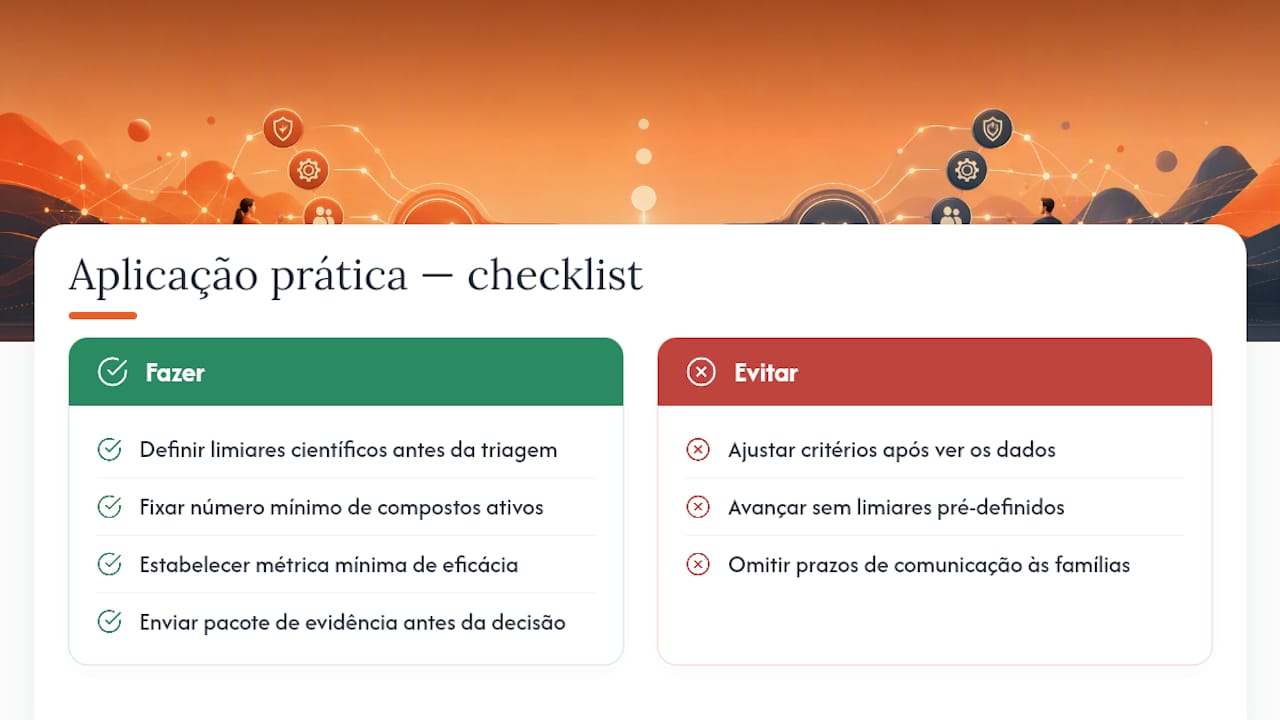

Em investigação de doenças ultra‑raras, um gate go/no‑go ganha outra camada de exigência: os limiares tocam diretamente na segurança e na credibilidade científica do trabalho. Um programa de triagem terapêutica precisa de definir, por exemplo, um número mínimo de compostos ativos identificados em ensaio pré‑clínico, ou uma métrica de eficácia mínima num modelo de doença derivado das células do próprio paciente, antes de avançar para a fase seguinte.

A Hopeatrarelabs aplica esta lógica de governação aos seus próprios programas: pacote de evidência científica enviado com antecedência aos decisores, registo formal da decisão e prazos claros de comunicação a famílias e médicos envolvidos. Quem quer entender melhor como se avalia o retorno de investigação em doenças ultra‑raras encontra o mesmo princípio: critérios financeiros e científicos definidos antes, não ajustados depois de ver os dados.

Aplicação dos critérios em investigação clínica e triagem — overview diagram

O que aprendi a valorizar em decisões go/no‑go

A lição mais útil que vi repetir‑se em projetos bem geridos não é a matriz em si, é a disciplina de a definir antes de ver os resultados. Equipas que ajustam pesos depois de olhar para os números estão a justificar uma decisão já tomada, não a tomá‑la.

Começa com três a seis critérios, nada mais. Testa o checklist deste artigo no teu próximo gate, mesmo que informalmente, e ajusta pesos na revisão seguinte. A disciplina compensa muito antes da sofisticação.

— John
